안녕하세요, HydroXpand입니다. 지난 글에서 견적서를 항목별로 읽는 법을 정리했는데, 이번에는 그 다음입니다. 발주서를 보내고 나면 무엇이 순서대로 일어나는지를 적어 봤습니다.
처음 장비를 들이시는 분들이 자주 묻는 것이 "지금 어디까지 왔나"입니다. 중간이 보이지 않으면 납기가 다가올 때까지 기다리게 되고, 정작 설치 준비를 시작해야 할 시점을 놓칩니다. 그래서 각 단계에서 무엇이 확인되고 그때 현장에서는 무엇을 준비해야 하는지를 같이 적었습니다.
전체 흐름, 핵심 정리

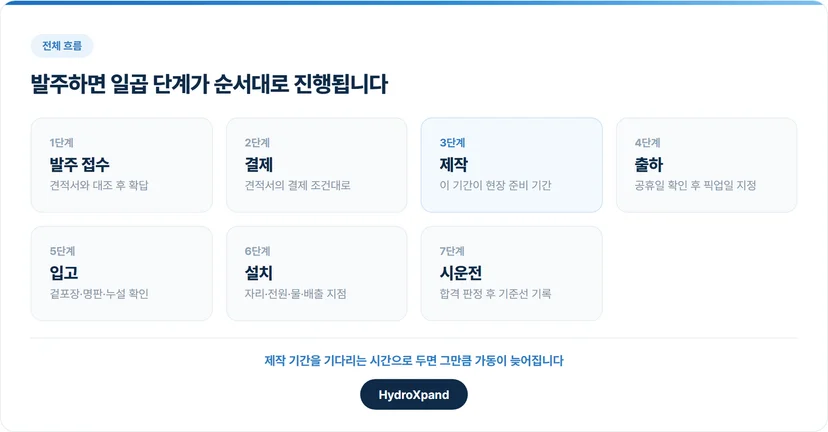

일곱 단계입니다. 발주 접수 → 결제 → 제작 → 출하 → 입고 → 설치 → 시운전.
납기는 발주를 수락한 날부터 셉니다.
기다리는 동안 할 일이 있습니다. 제작 기간이 곧 현장 준비 기간입니다.
출하 방식은 장비 크기에 따라 정해집니다. 이 크기면 대개 항공 문전 배송이 맞습니다.
시스템 보증은 출하일부터 시작합니다. 검수 절차가 있으면 검수 합격일부터입니다.
1단계. 발주 접수 - 제작 착수 전에 대조합니다
발주서를 받으면 바로 만들기 시작하지 않습니다. 먼저 발주번호, 견적번호, 품목, 총액, 결제 조건을 견적서와 대조한 뒤 접수를 확답합니다.
번거로워 보이지만 어긋난 것을 가장 적은 비용으로 잡을 수 있는 자리가 여기입니다. 수량이나 사양이 어긋난 채로 제작에 들어가면 되돌리는 비용이 훨씬 큽니다. 접수 확인 메일에 견적번호와 라인, 총액을 다시 적어 보내 드리는 이유가 이것입니다.
사양을 정해 만드는 제품, 예를 들어 HXS-0 시험 플랫폼은 이 단계에서 활성면적과 셀 수, 유로 구조를 확정합니다. 이것이 정해지기 전에는 납기를 세기 시작하지 않습니다.
2단계. 결제 - 납기를 언제부터 세는지가 여기서 정해집니다
결제 조건은 견적서에 적힌 대로 진행하고, 조건이 확인되면 제작 일정을 확정해 알려 드립니다.
3단계. 제작 - 제품마다 기간이 다릅니다
발주 수락 이후 표준 납기입니다.
전극(HXP-an·HXP-ca) — 2주. 맞춤 두께나 대면적은 최대 2개월
스택(HXS-2) — 4주
시스템(HXB-V1) — 8주
HXS-0 시험 플랫폼 — 사양 확정 후 4주
이 기간이 현장 준비 기간입니다. 장비가 도착한 뒤에 전기 공사를 시작하면 그만큼 가동이 늦어집니다. 2 kW 시스템 기준으로 준비하실 것은 넷입니다.
전원 — 200~240 V AC 단상 50/60 Hz. 2 kW급은 삼상 전원이 필요 없어서 일반 실험실에도 설치할 수 있습니다.
물 — ASTM D1193 Type II 권장(1.0 µS/cm 이하), 운전 중에는 30 µS/cm까지 허용합니다. 소비량은 50 A · 60 ℃에서 시간당 0.55 L이고 내장 펌프가 자동 보충합니다.
자리와 환경 — 실내 5~45 ℃, 환기, 그리고 그 현장의 수소 안전 조치입니다.
배관 — 수소·산소 출구, 벤트, 드레인은 현장 몫입니다.
이 넷은 따로 정리한 글이 있으니 자세한 것은 설치 전 체크리스트 글을 참고하십시오.
4단계. 출하 - 날짜는 공휴일을 보고 정합니다
제작이 끝나면 픽업 요일을 정합니다. 특정 주에 받으셔야 한다면 한국 공휴일을 먼저 확인하고 그 주 안의 특정 날짜를 드립니다. "그 주에 보내겠다"보다 특정 날짜를 드리는 편이 낫지만, 공휴일에 걸린 날짜를 약속하면 그대로 어긋나기 때문입니다.
출하 방식은 장비 크기에 따라 정해집니다. HXB-V1이 482 × 647 × 266 mm에 51.3 kg이고 스택은 더 작습니다. 이 부피로는 해상 LCL 최소요금에 양쪽 내륙운송과 통관을 붙였을 때 항공 대비 이점이 크지 않은 반면 리드타임만 크게 늘어납니다.
출하하면 일정과 추적번호를 공유해 드립니다. 도착일은 단정하지 않고 픽업 후 며칠 범위로 안내합니다. 실제 배송일은 저희가 통제할 수 없기 때문입니다.
5단계. 입고 - 받자마자 확인할 것
먼저 겉포장입니다. 손상이 있으면 인수증에 적고 사진을 남기십시오. 운송사 배상 청구에 필요합니다.
개봉할 때 칼을 깊이 넣지 마십시오. 포트 나사산이나 보호 캡이 상합니다.
본체는 혼자 옮기지 마십시오. HXB-V1이 51.3 kg입니다. 두 사람 이상이 함께 옮기십시오.
눈으로 검수합니다. 함체의 찌그러짐과 균열, 전면 유체 포트·커넥터·전원 인렛·이더넷 포트의 손상, 누설 흔적이나 헐거워진 피팅, 그리고 명판의 모델명과 일련번호를 확인합니다.
손상이나 누락이 있으면 전원과 배관을 연결하지 마시고 먼저 알려 주십시오.
포장은 버리지 마십시오. 나중에 스택을 반송 정비 보내실 때 씁니다. 상자는 500 × 710 × 330 mm, 열처리 목재 팔레트는 500 × 710 × 120 mm입니다.
바로 설치하지 않으실 경우 5 ℃ 이상을 유지하십시오. 얼면 안 됩니다. 스택 단품도 같습니다.
검수 절차가 있는 거래라면 이 단계의 검수 합격일이 시스템 보증 개시일이 됩니다. 검수 절차가 없으면 출하일부터입니다.
6단계. 설치 - 함께 온 것과 따로 준비할 것
함께 옵니다 — 본체, 사용설명서(전자 파일), 출하 검사 성적서.
주문에 넣지 않으셨으면 따로 준비하셔야 합니다 — 전해액(KOH 용액), 초순수, 랜 케이블과 전원 케이블, 그리고 순도를 올리실 때 필요한 수소 건조기.
현장에서 갖추실 것 — 제어용 PC, KOH에 견디는 전해액 용기, 초순수 보충용 통, 전해액을 받을 배출 용기, KOH에 견디는 튜빙과 피팅, 그리고 현장 설계에 필요한 밸브·센서·안전 장치입니다.
자리는 평평하고 안정된 바닥이나 19인치 랙 6U이고, 배관과 케이블 여유까지 더해 100 kg 이상을 견뎌야 합니다. 앞쪽은 300 mm, 뒤쪽은 400 mm 이상 띄우시고 뒤쪽 배기를 막지 마십시오. 수소는 공기보다 가벼워 위에 모이므로 천장 쪽 환기를 함께 보십시오. 설치에서 가장 먼저 정하셔야 하는 것은 수소 출구, 산소 출구, 수소 벤트를 각각 어디로 안전하게 빼느냐입니다.
스택 단품은 사정이 다릅니다. DC 전원, 전해액 탱크, 순환 펌프, 열교환기, KOH에 견디는 배관과 피팅, 밸브·센서·안전 장치를 고객이 갖춰야 합니다. 이 차이가 발주 전에 정해져 있어야 하는 이유입니다.

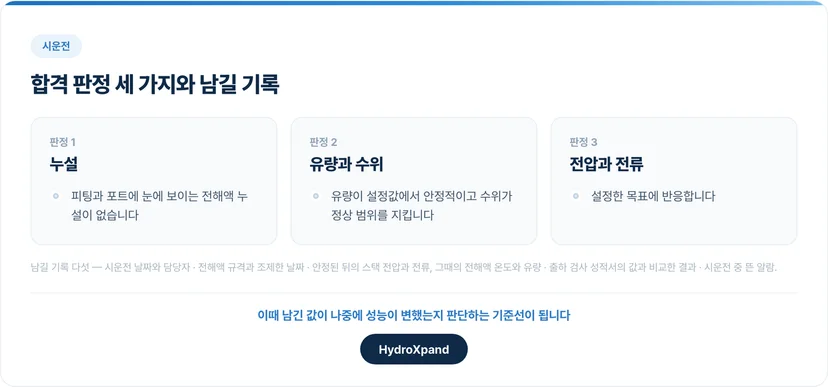

7단계. 시운전 - 합격 판정과 기록
시스템 시운전은 대체로 반나절이면 끝납니다. 한 사람이면 되지만 전해액을 다룰 때는 두 사람을 권합니다. 보안경과 내알칼리 장갑을 착용하십시오.
초기 충전 전해액은 약 5 L입니다. 전해액 제어를 켜면 보충과 순환, 온도 제어가 한꺼번에 켜집니다. 따로 켜는 스위치가 없습니다.
합격 판정은 셋입니다.
피팅과 포트에 눈에 보이는 전해액 누설이 없습니다.
유량이 설정값에서 안정적이고 전해액 수위가 정상 범위를 지킵니다.
전압과 전류가 설정한 목표에 반응합니다.
기준을 못 맞추면 다음 단계로 넘어가지 마십시오.
그리고 이때 남긴 기록이 나중에 성능이 변했는지 판단하는 기준선이 됩니다. 다섯 가지를 남겨 두십시오.
시운전 날짜와 담당자
전해액 규격과 조제한 날짜
안정된 뒤의 스택 전압과 전류, 그때의 전해액 온도와 유량
출하 검사 성적서의 값과 비교한 결과
시운전 중 뜬 알람이 있으면 그 내용
제어는 데스크톱 앱으로 하고, 외부 시스템과 연동하실 경우 MQTT over Ethernet(JSON)을 씁니다. Modbus는 지원하지 않습니다. 사내 표준이 Modbus이면 발주 전에 확인하시는 편이 좋습니다.
자주 묻는 질문 (FAQ)
납기 8주는 언제부터 세나요?
발주를 수락한 날부터입니다. 사양을 정해 만드는 제품은 사양이 확정된 날부터입니다.
제작하는 동안 저희가 준비할 것은 무엇인가요?
전원, 물, 자리와 환기, 배관 넷입니다. 장비가 온 뒤에 전기 공사를 시작하면 그만큼 가동이 늦어집니다.
해상 운송도 되나요?
가능은 하지만 권해 드리지 않습니다. 장비가 작아서 해상 최소요금에 양쪽 내륙운송과 통관을 붙이면 항공 대비 이점이 크지 않고 리드타임만 크게 늘어납니다.
보증은 언제부터 시작하나요?
시스템 제품(HXB-V1)은 출하일부터 12개월이고, 검수 절차가 있는 거래는 검수 합격일부터입니다. 소모품은 제외입니다. 스택과 전극 단품은 기간 보증이 아니라 인수 시점의 사양 적합과 제작 하자까지를 확인해 공급합니다.
설치를 저희가 직접 해도 되나요?
시스템은 전원과 물만 연결하면 되므로 대부분 직접 하십니다. 스택 단품은 BoP를 직접 설계해 붙이셔야 해서 다릅니다. 스택을 처음 통합하시는 경우 통합 가이드를 따로 드립니다.
